浅谈地下室止水钢板的施工工艺

摘要:随着住房对家庭的重要性日渐增强,消费者对房子的质量要求也越来越高,故房地产开发商对施工承包单位的施工质量要求也越来越严苛。目前,高层住宅楼为满足住户停车及人防需求,地下空间得到了充分利用。但同时为解决高层建物筑主楼与裙房及地下室沉降差及防止温度变形的问题;因此常常通过设置后浇带来削减差异沉降及温度变形对结构带来的不利影响。又因地下室所处在的环境决定了地下室防水要求等级高,若地下室施工缝及后浇带施工质量不够高,会影响建筑物的使用功能和工程质量。其中止水钢板施工质量的好坏直接决定了地下室施工缝和后浇带是否会出现渗漏现象,故本文主要介绍地下室施工缝和后浇带止水钢板施工的施工工艺。
        关键词:地下室 止水钢板 施工工艺
        1、引言
        近年来房地产开发商为适应市场不断增长的要求,对施工承包企业的施工质量要求日渐严苛。其中不少大型房地产企业引入了第三方测评制度;用专业的人员,详细的测评标准,给施工承包企业的施工质量精确评分,评分高低直观的反应了工程施工质量的好坏。故在该种制度下,对施工工艺及质量提出更高的要求。本次以融创集团晨熙花园项目的地下室施工缝和后浇带止水钢板施工过程为案例进行分析。在不断增长的施工质量要求下,如何通过改变施工工艺来提高施工质量;以满足市场要求,避免被市场淘汰。
        2、项目概况

        案例项目名称:晨熙花园项目施工总承包工程位于东莞市黄江镇,由1~4号楼为商业、办公楼,5~8号楼为住宅楼,9号楼为商业楼,10号楼为垃圾房,11号地下室组成。用地面积31773.43 m2,总建筑面积114730.209 m2。1~11号楼均为地下1层,1~2、4号楼为地上19层,3号楼为地上18层,5~8号楼为地上28层,9、10号楼为地上1层,11号楼为地下一层。地下室面积为17388.36 m2,地下室防水等及为二级,其中外墙面防水等级为一级。根据地下室后浇带位置将地下室区域划分为20个施工区域,其中地下室止水钢板使用量约为4200m,地下室外墙多为不规则面,止水钢板的焊接及固定施工难度大,故止水钢板施工过程的质量控制必须严苛。

浅谈地下室止水钢板的施工工艺
        3.1、材料采购
        项目技术部将施工方案向项目工程部施工员进行技术交底,工程部施工员在明确所需止水钢板的规格,数量,以及进库的时间等要求后,向物资部提出采购计划,在项目经理部批准后,由物资部门采购。物资部门应选择具有相应资质的供货商,保证止水钢板材料的质量。并且确保采购材料能及时到达施工现场,以满足施工需要。案例项目选用钢板厚度为3mm,宽度为300mm,折边朝迎水面,折边宽度30mm的止水钢板。
        3.2、进场验收
        加强对进场材料的控制,检查止水钢板的出厂合格证;通过肉眼观察止水钢板是否有锈蚀变形等情况;使用钢尺与游标卡尺检查止水钢板的宽度与厚度。对于达不到验收标准的止水钢板材料一律做退场处理。止水钢板材料验收合格后,对于止水钢板这种易锈蚀的材料,一定要防水防潮存储。材料堆放下方需要铺垫木方,对于无法存放在仓库中的止水钢板材料,需要用彩条布覆盖,防止雨水侵泡止水钢板产生锈蚀。在止水钢板材料使用前需要对材料进行复检,对于检查不合格的材料一律不准使用。
        3.3、转角处接头预先焊接
        因地下室外墙多为不规则面,止水钢板转角部位多。通过大量的工程实践证明,止水钢板转角处因所处位置钢筋密集,焊接难度大,故常常转角处的止水钢板焊接质量差,难以满足防水需求。为保证转角处止水钢板的焊接效果,可采用转角处止水钢板预先焊接的方法。在施工现场的空余位置设置止水钢板焊接加工房,选用经验丰富、技术过硬的焊工进行焊接。转角处止水钢板焊接完成后再安装到指定位置,这种做法极大的提高了转角处止水钢板的焊接质量,保证了止水钢板的止水效果。具体焊接方式在本文3.5节中详细说明。
        3.4、止水钢板定位及固定
        按照规范的要求,止水钢板需安装在施工缝的中心位置,使施工缝两侧的止水钢板水渗透路径相等,保证止水效果,但考虑到施工现场的施工工艺,可根据定位钢筋的位置对不同部位的止水钢板分别考虑安装位置。
        3.4.1、地下室底板、顶板止水钢板定位做法

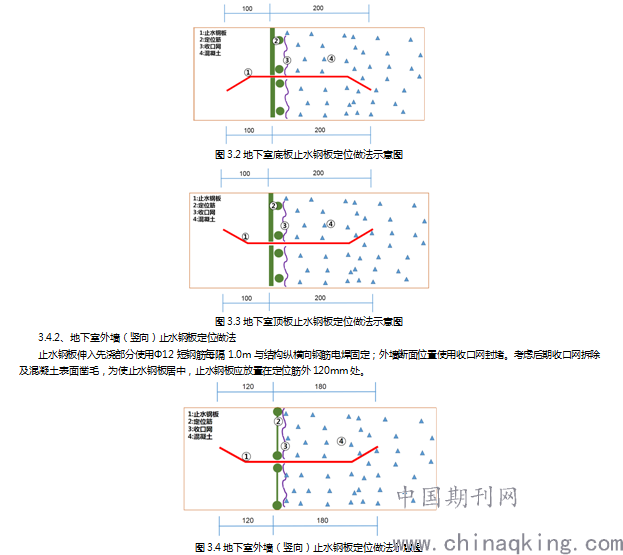

        止水钢板伸入先浇部分使用Φ12短钢筋每隔1.0m与结构纵横向钢筋电焊固定;后浇带断面位置使用收口网封堵,收口网的固定采用4Φ12水平钢筋及竖向立筋(每隔0.6m设置一道)竖向立筋与后浇结构纵横向钢筋电焊固定。考虑后期收口网拆除及混凝土表面凿毛,为使止水钢板居中,止水钢板应放置在竖向立筋外100mm处。

浅谈地下室止水钢板的施工工艺
        3.4.3、地下室外墙(横向)止水钢板定位做法
        止水钢板伸入外墙部分使用Φ12短钢筋每隔1.0m与结构纵横向钢筋电焊固定;并在止水钢板底部设置X型支持钢筋,支持钢筋选用Φ12的钢筋。考虑后期收口网拆除及混凝土表面凿毛,为使止水钢板居中,止水钢板应放置在外墙纵向钢筋外140mm处。
浅谈地下室止水钢板的施工工艺
        图3.5地下室外墙(横向)止水钢板定位做法示意图
        3.5、止水钢板接头焊接
        止水钢板应沿施工缝连续交圈设置,并采用搭接连接,为保证防水效果,止水钢板的搭接长度不少于100mm,且双面满焊(可操作部位),焊缝要求饱满,焊渣需要敲除干净。焊接之前应进行试焊,调试好电流参数;电流过大易烧伤甚至烧穿钢板;电流过小又起弧困难,焊接不牢靠。
        3.5.1、对接止水钢板的焊接
        对接焊接极易造成焊缝不牢,也很难使止水钢板双面满焊,故对于对接焊接,可采用先将止水钢板对接,点焊止水钢板外侧及内侧的四个折点,固定两块止水钢板,然后将一块200mm的止水钢板放置在两块止水钢板对接缝的中心处进行搭接,对搭接放置的止水钢板进行四周满焊。除该方法外,也可以对两块止水钢板进行搭接焊接,搭接长度大于200mm,且需要双面满焊,但背面焊接难度大;故建议对于搭接焊接时,背面难以焊接的情况下宜采用对接背板焊接的方法。

浅谈地下室止水钢板的施工工艺
        3.5、剪力墙拉筋及定位钢筋焊接
        止水钢板定位筋设置沿止水钢板方向,在其两侧采用Φ12焊接;一端焊接在止水钢板上,另一端焊接在剪力墙的水平、竖向主筋上对其进行定位。由于剪力墙拉筋间距较小,中间总有一道拉筋穿过止水钢板,止水钢板接缝焊好后,在穿过止水钢板的拉筋处将拉筋切断,然后焊接在止水钢板上,并在其拉筋切断位置处加设一道拉筋,作为拉筋的补强钢筋。
        3.6、检查验收
        止水钢板的焊缝必须饱满,无断焊及漏焊、无夹渣及沙眼、无烧伤及咬边现象;接缝处钢材无变形,翘曲现象,止水钢板位置、标高正确。
        4、结语
        止水钢板作为地下室防水施工过程中的重要一环,其施工安装质量的好坏直接决定了防水施工质量的高低。目前市场要求建筑行业在施工过程中不断注重细节。从大型房地产企业对止水钢板的安装都有极高要求来看,今后对于施工企业来说,谁能做到对细节质量的控制,才能适应社会的发展,才能在竞争激烈的市场环境中发展与壮大。
        参考文献:
        [1]《地下室工程防水施工规范》GB50108-2008.
        [2]《混凝土结构工程施工质量验收规范》GB50204-2015.
        [3]《给水排水构筑物工程施工及验收规范》GB50141-2008.
        [4]《融创集团止水钢板施工指引》2017版.
