电厂新老进水渠道接口施工技术杨宗耀

    湖南金竹山电厂新建中继泵房进水渠道需与该厂老渠道连接通水,厂方为确保机组正常运行,要求新老渠道接口施工时老渠道正常通水且不减场充量,故通常采用的断水接口或改道过水接口施工方法均无法实施,同时因老渠道断面较小,一般筑土围堰亦不可能,施工难度较大且有一定风险。经多方研究和方案比较,决定采用空腹钢析架组拼止水钢板闸方案,使渠水与渠壁隔离,拆墙施工与渠道通水互不影响,确保了新老渠道接口施工和电力生产都连续正常进行。该施工技术获湖南省建筑总公司199年科技进步二等奖。

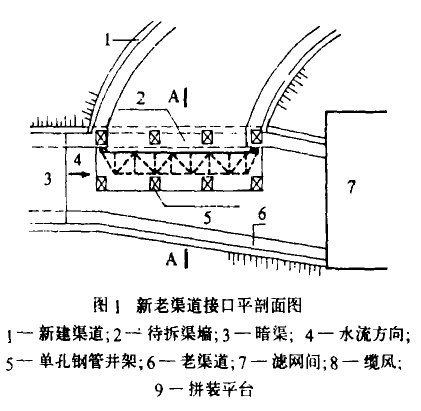

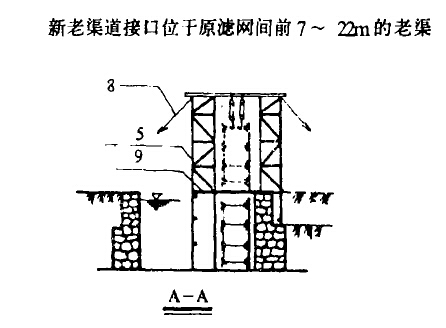

道喇叭口处,老渠道上口宽3一8m,水深3}5 }- Sm}渠水实测流速达1}3m/s.因长期使用,渠道碎砖、砂砾等沉积物达30一SOan,原渠道挡水墙为浆砌片石.新渠道接口处宽11}S}n,挡水墙为C15毛石混凝土,CXl钢筋混凝土底板,见图1。

  本方案是在渠道接口处的老渠道一侧设置空腹钢析架上组拼的止水钢板闸,钢析架支承在新老渠道结合部的渠壁上,既能过水,又是止水钢板闸的受力结构.止水钢板闸使渠水与待拆除的老渠壁隔离,渠道通水与拆墙施工互不影响。渠壁拆除后打开钢板闸上的泄水孔,使新老渠道水位相平、钢析架卸荷,再将钢析架止水钢板闸吊至岸上解体.

1、工程序施工准备、清除渠道底沉积物~搭设钢管并架及拼装平台~分段制作钢析架、止水钢板闸,施工新渠道挡水墙~止水钢板闸拼装、起吊、就位~检查就位、止水情况,拆除老渠道接口段挡水墙~打开泄水孔、平衡两侧水压,起吊拆除止水钢板闸及井架、平台等~施工结束.

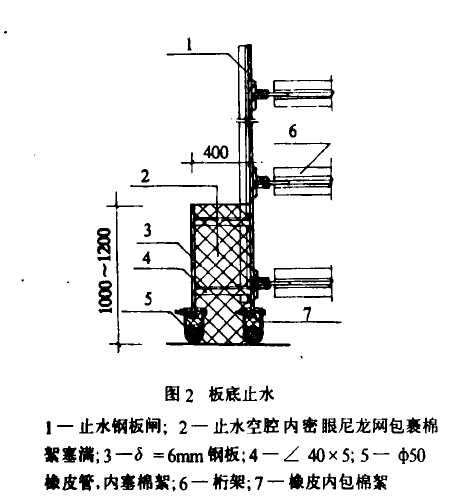

2、空腹姻析架止水钢板闸制作空腹析架采用4褐长145m的钢析架组拼而成,杆件截面由内力计算确定。析架按主体三段、两端支座各一段在车间分段制作,汽车运至现场,卷扬机拖运至组装平台,St倒链分段吊起焊接组装.止水钢板闸采用6 Wnn厚钢板,距板顶的可开启的泄水孔.钢板闸下缘按实侧的渠道底标高加工板底坡度线,以使止水钢板底面与渠底紧密贴合,板底采用可压缩的橡胶软管及棣皮内裹棉絮止水.为确保止水效果,支座采用三道止水,钢板闸果用二道止水,止水空腔内均用密眼尼龙网绳包裹棉絮填塞,以防棉絮被水吸出阻塞滤网间阀门。

3、拼装平台及井架搭设拼装平台用钢管在析架就位处水面上方搭设,脚手板上满铺1层厚。

4、水下清除沉积物渠道底部的砂石沉积物,先采用人力拖耙清除,再用QS一0.7MPa压缩空气吹除,使止水钢板闸就位处lm范围内无障碍、杂物。

5、止水钢板闸就位止水钢板闸总重16t.吊装就位采用8个St倒链,钢丝绳、滑轮与倒链串连,以解决升降速度不同步造成倒链受力不均的问题。}f:水钢板闸起吊后应立即拆除拼装平台I妨碍就位的横杆,对准就位标志徐徐沉入水中,为防止水流冲击下飘浮偏位,在其上游加设一道3t卷扬机牵引的钢丝绳定位。为确保支座面紧贴渠道墙面,采用三道拉绳或支模顶撑加压下沉就位.
