地基与基础部分做法一

1、钢筋混凝土灌注桩桩头处理
1.1 材料:水泥基结晶防水粉。
1.2 工具:手提切割机、冲击钻、风镐、榔头、刷子。
1.3 工序:弹线→切割→钢筋剥离→破除混凝土→ 修平→ 垫层→防水处理→保护层。
1.4 工艺方法:在桩顶设计标高以上50mm处弹出切割控制线,用切割机沿控制线处切一圈,切割深度以距主筋10mm为宜。用冲击钻剥离出主筋,用风镐破除桩芯混凝土,桩顶用錾子凿修平整。
桩顶及四周涂刷水泥基防水涂料,桩周围垫层表面涂刷宽度不小于200mm,基础底板防水材料与桩周围接缝处用防水油膏密封,桩主筋根部安装遇水膨胀止水圈。
1.5 控制要点:主筋保护,防水处理。
1.6 质量要求:桩头处理平整,桩顶标高允许偏差±20mm,主筋不得产生硬弯,卷材收口严密。

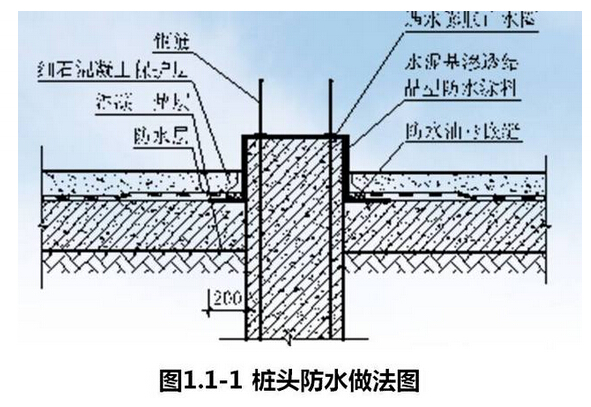

1.7 做法详图(图1.1-1):

2 、基础筏板后浇带留置
2.1 材料:钢板止水带、钢板网、木模板、钢筋。
2.2 工具:电焊机、铁皮剪子、电锯。
2.3 工序:焊接附加钢筋→安装止水钢板→裁剪、 安装钢板网 →安装、加固模板。
2.4 工艺方法:根据筏板厚度、止水带位置,沿止水钢板长度方向中心点焊Φ12附加钢筋,间距300~500mm。
将附加钢筋与筏板上下层钢筋连接以固定止水钢板,止水钢板槽口应朝向迎水面。根据止水钢板位置及筏板厚度裁剪钢板网,在止水钢板的上下部位安装钢板网,钢板网位于附加钢筋内侧并与筏板钢筋绑扎。
在钢板网的外侧支设模板,模板上口根据钢筋间距锯出槽口,控制好钢筋保护层厚度及钢筋间距,支撑加固方木间距不大于500mm。
2.5 控制要点:止水钢板、钢板网的安装,模板支撑。

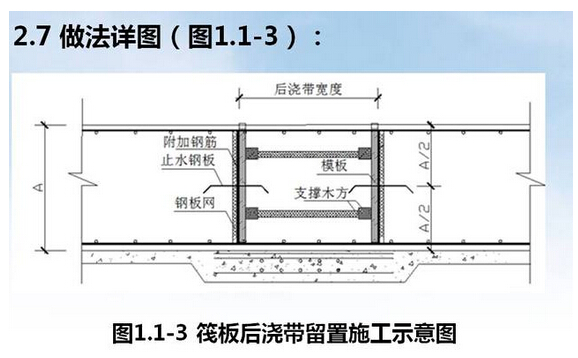

2.6 质量要求:后浇带宽度允许偏差±10mm。止水钢板固定顺直。

3 、地下室外墙新型止水螺杆
3.1材料:模板、止水螺杆、干硬性防水砂浆、膨胀剂、水泥基防水涂料。
3.2工具:榔头、扳手、柱形刷、抹子、捣棍、灰板、刷子。
3.3工序:安装内侧模板→ 安装螺杆 →安装外侧模板→ 浇筑混凝土 →拆模 →清孔 →干硬性防水砂浆填堵→ 刷防水涂料。
3.4工艺方法:按照模板控制线支设好地下室外墙内侧模板。在模板上开孔,开孔位置应避开钢筋,间距400~500mm,安装新型中间防水两端可拆卸重复利用止水螺杆。在外侧模螺杆对应位置开孔并安装外侧模板。分层浇筑混凝土,每层厚度≤600mm。
松掉螺帽及拆除模板加固用设施料,用扳手卸掉螺杆两端可周转使用部分,拆除模板。用柱形刷清理孔内杂物,并在施工前3小时喷水湿润。填塞微膨胀干硬性防水砂浆与墙面齐平。表面刷一道水泥基防水涂料,洒水养护不少于3天。
3.5 控制要点:加固、浇筑、清孔、填塞、防水。
3.6 质量要求:螺栓孔端头填塞密实,防水处理到位。

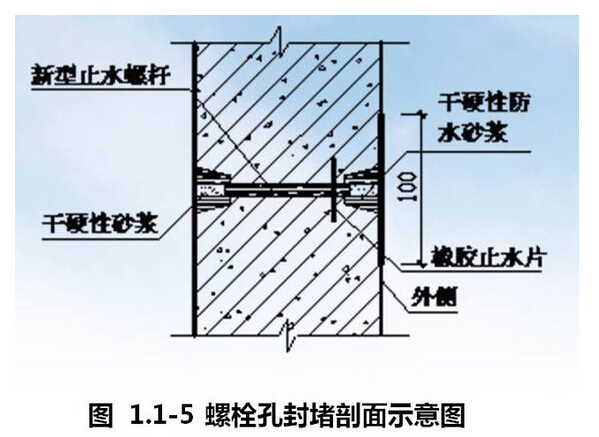

3.7 做法详图(图1.1-5):
