聊城文化中心止水钢板后浇带技术分析

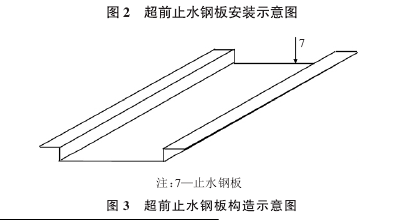

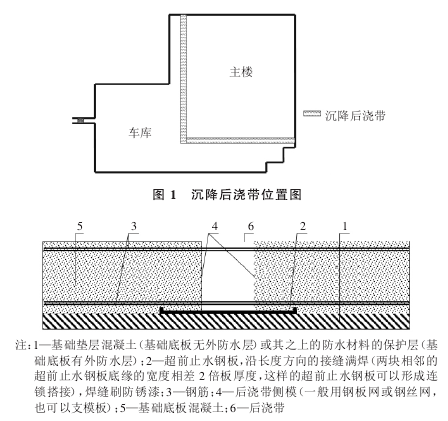

聊城市民文化中心工程地理位置东临徒骇河景观大道,西至王宅北街,南起东昌路,北至振兴路,由聊城昌润住房开发建设有限公司建设,用地面积122亩,主体建筑面积83 000耐,其中地上56 000 m-,地下27 000厅。建筑层数为地下1层,地上5层。包括文化艺术馆、青年馆、职工活动馆、科普馆、妇女儿童馆、老年馆、停车场、商场、饮食服务等。地下车库结构为板柱一抗震墙结构,基础形式为筏板基础+柱墩,屋盖采用柱支撑现浇密肋楼盖形式。主楼与车库之间设置了沉降后浇带,如图1所示,为了能够在后浇带封闭浇筑前提前停止降水,节省工程成本,考虑采用中国建筑材料科学研究总院专利后浇带超前止水技术。超前止水钢板安装及构造示意图见图2,图3、

施工过程

1、止水钢板加工

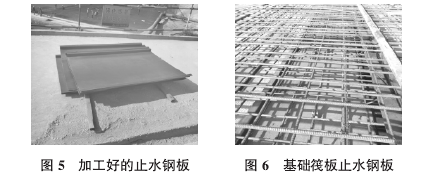

    按照图4所示尺寸加工完成的止水钢板如图5所示,现场铺设的时候,将其一段一段的焊接起来,搭接宽度20 mm左右。

2、南侧沉降后浇带处止水钢板铺设
    按照图纸要求,在绑扎基础筏板钢筋以前,将止水钢板铺设好,见图6。

3、西侧沉降后浇带处止水钢板铺设

    西侧后浇带处,主楼和车库的筏板标高不同,故按照后浇带尺寸加工了带坡的止水钢板,如图7所示。

4、沉降带端部封闭处理
    后浇带两个端部是以止水钢板封闭处理的,封闭到地下室防水要求标高以上,与顶板平齐,见图8。

5、后浇带内集水坑处理
    原设计后浇带位置有集水坑,用于后期后浇带清理,此次同样以止水钢板封闭焊接处理,见图9。

进行切缝,这对相同硬度的路面来说,高速切缝机可以减少对路面的破坏,不出现啃边,因为其在切割机锯片部位安装了挤压板,切割时挤压路面进行切割,大大减少了啃边。同时,在时间上也可以提前,以路面可以承受人的压力为标准。

纵缝和施工缝施工
    1)纵缝施工。纵缝安装分类可以分为施工缝和假缝两种,如果公路的铺设是以单幅宽的路面进行施工的,那么其纵缝形式为施工缝。如果路面的施工铺设是以两幅或者更多幅铺设的时候,就会出现假缝形式。纵缝一般都设置拉杆,纵缝为施工缝时,拉杆要从侧面预留孔打入,而且打入时要在混凝上成型后打入,以免破坏路面的平整度。如果铺设宽度是多幅的,这时纵缝为假缝,要在中间插入拉杆,同时在铺设完成后要进行切缝。如果破坏了混凝上路面要及时的进行修补。2)横向施工缝施工。横向施工缝和胀缝以及缩缝的位置吻合。施工缝要保持和路面中心线垂直,高等级公路的施工缝要避免设置在相同的横断面上。施工缝也要加入传力杆。施工缝在施工过程中应注意的是控制其平整度和标高,对标高要反反复复的测量以便正确的控制,保证不出现高低不平的现象,同时要控制路面的平整度,保证路面的平整。
