全国服务热线:0317-4407678
新闻中心
当前位置:网站首页 > 新闻中心 > 正文
后浇带施工要点及注意事项

后浇带施工要点及注意事项

1、施工准备
a、后浇带施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,预测施工后对功能的有效性,并做好核对记录。
b、确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施。
c、对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。
d、应熟悉设计图纸、本施工工艺标准及相关技术规程,对后浇带的做法、位置、配筋进行了解,以确定后浇带上述内容的合理性,并确定是否提出修改建议。
2、材料要求
1)后浇带砼所用碎石应根据所浇后浇带的钢筋密度确定,一般为5—31.5㎜,含泥量不得大于1.0%,泥块含量不得大于0.5%。
2)后浇带的砂子应采用中砂,含泥量不得大于3.0%,泥块含量不得大于1.0%。
3)中埋式止水钢板宜用3㎜厚400㎜宽的折形钢板条。
4)遇水膨胀止水条有10000×20×10㎜、10000×30×10㎜、5000×30×20㎜等几种规格。
5)橡胶外贴式止水带宜用300×8型,但外墙宜用400×8型。
6)钢丝网宜采用密目钢丝网和30×30型钢丝网,两种钢丝网配套使用。
3、材料质量要求
1)碎石应满足试配强度要求且检验结果应符合《JGJ53标准》。
2)砂子应采用河沙或山砂,不得用海砂,且检验结果应符合《JGJ52标准》。
3)粉煤灰应用II级以上。
4)外加剂必须用合格一等品。
5)水泥应用32.5R以上的普通水泥或硅酸盐水泥。
6)拌和用水应用饮用水或水质符合国家现行标准《混凝土拌合用水标准》JGJ63的规定的水源。
7)止水带表面不允许有开裂、缺胶、海绵等影响使用的缺陷,中心孔偏心不允许超过管状断面厚度的1/3;止水带表面允许有深度不大于2㎜、面积不大于16㎜2的凹痕、气泡、杂质、明疤等缺陷不超过4处;止水带的尺寸公差应符合GB 50208附录A中表A.0.4-1的要求,其物理性质应符合GB 50208附录A中表A.0.4-2的要求;止水带现场抽样数量以每月同标记的止水带产量为一批抽样。
8)选用的遇水膨胀橡胶止水条应具有缓胀性能,其7d的膨胀率应不大于最终膨胀率的60%。当不符合时,应采取表面涂缓膨胀剂措施;其物理性质应符合GB 50208附录A中表A.0.5的要求;遇水膨胀橡胶止水条现场抽样数量以每月同标记的止水带产量为一批抽样。
4、施工工艺流程
a、后浇带的留置
1)地下室底板防水后浇带留置
地下室底板防水施工→底板底层钢筋绑扎→后浇带两侧钢板止水带下侧先用短钢筋头(钢筋间距400)与板筋点焊→绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇砼一侧→钢板止水带安置→钢板止水带上侧短钢筋头点焊及绑扎双层钢丝网于钢筋头上→后浇带两侧砼施工→后浇带处砼余浆清理→后浇带两侧砼养护→后浇带盖模板保护钢筋。
注:若采用止水条时,模板采用木模支撑侧模,保证砼侧面平整、密实,以使止水条与砼表面粘贴牢固,更好发挥止水条的止水效果。
2)地下室外墙防水后浇带留置

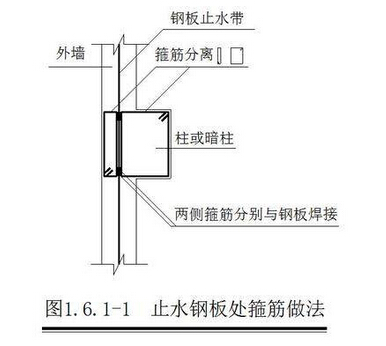

外墙常规钢筋施工→钢板止水带安置→钢板处柱分离箍筋焊接(见图1.6.1-1)→焊短钢筋头于止水钢板上和剪力墙竖筋上→绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇砼一侧→封剪力墙外模,并加固牢固→后浇带两侧砼浇筑→后浇带两侧砼养护。

3)楼板面后浇带施工
后浇带模板支撑(应独立支撑)→楼板钢筋绑扎→焊短钢筋应于板面筋和低筋上→绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇砼一侧→后浇带两侧砼浇筑→后浇带处砼余浆清理→后浇带两侧砼养护→后浇带盖模板保护钢筋。
4)地下室底板大梁后浇带模板支撑详见图1.6.1-2。b、后浇带砼浇筑
1)地下室底板后浇带砼浇筑
凿毛并清洗砼界面→钢筋除锈、调整→抽出后浇带处积水→安装止水条或止水带→砼界面放置与后浇带同强度砂浆或涂刷砼界面处理剂→后浇带砼施工→后浇带砼养护。
2)地下室外墙防水后浇带砼浇筑
清理先浇砼界面→钢筋除锈、调直→放置止水条或止水带(若采用钢板止水带则无此项),→封后浇带模板,并加固牢固→浇水湿润模板→后浇带砼浇筑。
3)楼板面后浇带砼浇筑
清理先浇砼界面→检查原有模板的严密性与可靠性→调整后浇带钢筋并除锈→浇筑后浇带砼→后浇带砼养护。
注:内墙后浇带留置与后浇带砼浇筑参照1.6.1(1.2)条和1.6.1(2.2)条施工。
操作工艺

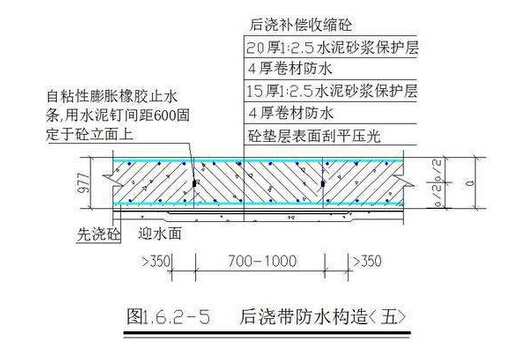

1、地下室底板防水后浇带的施工见图1.6.2-1、图1.6.2-2、图1.6.2-3、图1.6.2-4、图1.6.2-5。

2、地下室外墙防水后带的施工参照图1.6.2-1和图1.6.2-2施工。

后浇带施工要点及注意事项
3、楼板面防水后浇带的施工可参照1.6.2(1.1)条取消止水钢板施工;楼板面非防水后浇带的施工可参照1.6.2(2.2)条,取消止水条进行施工。
