焊接在底板中间标高位置

在箱型基础或地下室,底板和外墙板的混凝土是分开浇捣的,下次再浇捣墙板混凝土时,就有一条施工缝,当这条缝的位置在地下水位线以下时,就容易产生渗水,这样就需要对这条缝进行技术处理。处理的方法很多,其中比较通行的方法是设置止水钢板。即在浇筑下层混凝土时,预埋300*3的钢板,其中有10-15cm的上部露在外面,在下次再浇筑混凝土时把这部分的钢板一起浇筑进去,起到阻止外面的压力水渗入的作用。钢板止水带选择的厚度一般为2mm厚 3mm厚。

焊接在底板中间标高位置,施工工艺是分别在四根角钢四周焊接一圈钢片,和塔吊止水做法类似。

焊接钢片的尺寸不用很大,超出角钢边大于50mm,钢板厚度大于5mm。

一、止水钢板定位(坡道部位除外):止水钢板应放置在外墙中间,两端弯折处应朝向迎水面。水平钢板止水带确定水平标高后,应根据建筑物的标高控制点在钢板止水带上口拉通线,以保持其上口平直。

二、采用钢筋焊接固定钢板,采用斜向钢筋焊接在顶模棍固定。在钢板止水带下口焊短钢筋,以支撑钢板,其长度应以混凝土板墙钢筋网片厚度为准,不能过长,以防沿短钢筋形成渗水通道。短钢筋中心位置应焊止水带,以阻断渗水路线。短钢筋一般间隔不大于2000mm左右设置1个,间距过小则增加成本和工作量,间距过大则钢板止水带易弯曲,浇筑混凝土时受振动易变形。

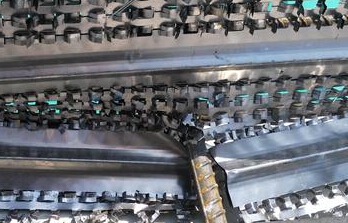

三、 钢板的接头采用焊接,两块钢板的搭接长度不小于50mm,两端均应满焊,如图2所示。焊缝高度不低于钢板厚度。焊条应采用结420结构钢焊条。焊接之前应进行试焊,调试好电流参数:电流过大易烧伤甚至烧穿钢板;电流过小又起弧困难,焊接不牢固。

止水钢板一般情况应用于地下建筑,比如地下车库、涵洞、地下室,地上建筑如污水池等等,所以我们不界定止水钢板用于地上还是地下,只要对于建筑本身来讲有止水、防水的性能就是极好的,因为它的主要作用就是这个,对于大型建筑来说,做好墙体做好防水是极其不易的,对于构成墙体防水的所有材料来说,是缺一不可,一个很不起眼的止水钢板,却有着如此惊人的作用,不然我们就说一个事物不能光看外表,而忽略它本身的价值。

止水钢板厂家一直不断的在进步着,所有止水钢板均具备止水、防水的特性,并且在建筑砼墙的时候能够固定模板、防止暴模的作用,不同点在于施工后,一段式止水钢板裸露在墙体外头的螺栓需要切割掉,而三段式止螺栓因为自身为三节,所露在墙体外面的外栓可以轻松拆卸即可,在使用上能够为建筑公司省下不少的成本,因止水钢板自身的优势不断的发挥,不断的创新,从而在这个建筑行业占有了极为重要的地位,也是必不可少的防水材料之一。

止水钢板安装采用钢筋固定。在结构钢筋上焊接钢板支撑架,支撑架采用φ12的钢筋切割后焊接,(如有剩余短钢筋,则优先考虑短钢筋)一般焊成三角形,支撑架底板和顶板按500的间距进行布置 ,边墙竖向施工缝跟边墙分布筋等间距布置,支撑架和主筋焊接,钢板跟支撑架焊接,边墙水平施工缝钢板先在钢板的底部焊一根支撑钢筋,然后再用支撑架进行定位。焊接所用焊条的规格及材料性能应符合设计要求。

    1、止水钢板安装采用钢筋固定。在结构钢筋上焊接钢板支撑架,支撑架采用φ12的钢筋切割后焊接,(如有剩余短钢筋,则优先考虑短钢筋)一般焊成三角形,支撑架底板和顶板按500的间距进行布置,边墙竖向施工缝跟边墙分布筋等间距布置,支撑架和主筋焊接,钢板跟支撑架焊接,边墙水平施工缝钢板先在钢板的底部焊一根支撑钢筋,然后再用支撑架进行定位。焊接所用焊条的规格及材料性能应符合设计要求。
    2、钢板中心线与施工缝重合,安装于1/2板(墙)厚,并且先浇混凝土和后浇混凝土各一半,保证钢板的水平度和垂直度。
    3、镀锌止水钢板燕尾朝向要求为:顶、底板燕尾朝上,侧墙水平施工缝朝背水侧,侧墙竖向施工缝朝迎水侧。
    4、钢板搭接为5cm,贴合边焊接,钢板交叉部位采用贴合四边满焊,钢板焊缝严密,如发现焊缝不合格或有渗漏现象,应予修整或补焊。
    5、垂直施工缝堵头模采用快易收口网,收口网采用小钢筋固定,焊接于结构钢筋上,(具体见施工缝面指导书)。
    6、钢板安装结束,首先进行自检,然后通知质安科验收,最后由质安科会同监理一同进行验收,经验收合格后才能进行下一道工序的施工。
