底板施工缝止水预埋注浆管技术

    预埋注浆管施工技术主要指在混凝土施工缝、后浇带等位置预埋注浆管,有针对性地对施工后期可能产生的渗漏进行疏导。简单而言,在地下室底板面层施工前,已对地下室施工缝、后浇带出现的渗漏进行了封堵处理,但后期随着地下水位的上升,仍有可能出现新的渗漏点,需要长期的观察等待,但工程施工中无法进行长期的观察等待。所以,在渗漏隐患较大的施工缝及后浇带处提前预埋注浆管进行导流,有针对性地将后期可能产生的渗漏水引流至集水井,从而防止后期渗漏对地下室底板面层的破坏。

    上海地处长江冲积平原,地下水位较高,地下室渗漏问题一直是工程施工的重难点。本工程位于上海市,分为地上结构和地下室,其中地下室1层面积约3.95万币,地上结构为21栋单体,其中6栋14^-18层高层建筑集中在北侧及东侧,其余区域为巧栋3层建筑,总建筑面积达巧.40万m2。本工程地下室基础底板主要采用以下防水材料:①1.5 mm厚高分子防水卷材;②施工缝及后浇带出加设3mm厚止水钢板

    本工程地上结构的高层建筑分布不均匀,而地下室面积较大,地下室基础底板大部分厚度只有350 mm,因不均匀沉降及施工缝局部处理不到位导致的渗漏隐患较大。工作思路是“前期以堵漏处理为主,后期以疏导为主”。为防止地下室底板面层施工完成后出现渗漏隐患,需要在施工前增加一道预控措施,即在地下室堵漏工作完成后,在施工缝、后浇带等后期易出现渗漏的薄弱位置,采用预埋注浆管施工技术。这种施工技术方法有助于解决因基坑过大而导致的地下室施工缝渗水问题,确保对后期渗漏进行有组织的疏导,减少渗漏对地下室底板面层的破坏,降低后期渗漏隐患处理的困难,且能减少维修费用,具有一定的经济效益。

    地下室底板面层施工前,在后浇带、施工缝部位沿着施工缝预埋一次性弹簧骨架注浆管,每段不超过100 m,引流至分区的集水井。
    在设置注浆管的过程中,需要用固定件将其固定在施工缝位置。另外,需要在注浆管两端及中间连接处增设专用接头,并将两端暴露于外部,以便混凝土浇筑完成之后进行合理的养护,从而达到引流的效果。

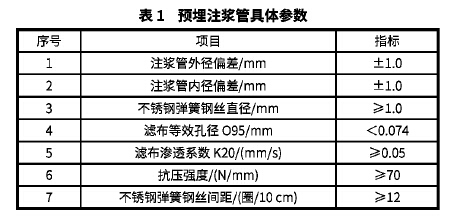

    根据G B/丁31538-2015《混凝土接缝防水用预埋注浆管》的规定,预埋注浆管采用一次性不锈钢弹簧骨架注浆管,注浆管外径12 mm,内径8 mm,骨架与外层编织布之间应完整,不得有松开和脱落现象。此外,预埋注浆管连接件为配套的喇叭接头,固定件为专用固定夹。预埋注浆管具体参数如表1所示。

      (1)注浆管在地下室地面面层施工前安装。安装前首先将安装位置清理干净,剔掉浮浆、碎石团等疏松部分,确保注浆管延施工缝位置贴地安装。
      (2)不锈钢弹簧注浆管两端分别套入喇叭接头,保证连接牢固、严密。
      (3)预埋注浆管设置在施工缝位置,注浆管采用专用固定夹固定在结构混凝土面层上,固定夹间距500 mm,确保注浆管延施工缝位置贴地安装。
      (4)注浆管每50 m一段(一段最长不得超过100m),分段放置,注浆管接头采用专用接头连接。
