大型自防水钢筋混凝土水池寿焕均

    某渗滤液处理厂位于上海市老港镇,临江濒海。总建筑面积14 595 m2,渗滤液处理能力设计规模1 600 m3/d,设备配置规模2 400 m3/d。项目中有2座MBR生反池、1座组合池、1座出水池,采用桩筏基础。其中2座MBR生反池平面尺寸为74.20 m X 57.60 m,池壁厚度0.50^-0.80 m,底板厚度0.85 m,池内净高9.50 m,设有2条后浇带;组合池平面尺寸为73.50 m X 56.40 m,池壁厚度0.50^-0.70 m,底板厚度0.75 m,池内净高8.85 m,设有2条后浇带和1条沉降变形缝;出水池平面尺寸为50.60 m X 20.30 m,池壁厚度0.35 m,底板厚度0.45 m,池内净高4.12 m,设有1条后浇带。池体均为封闭式大型现浇钢筋混凝土半地下室结构,埋深4m,底板面相对标高为一4.0 m o
    池体的防渗设计以结构自防水为主,设计混凝土强度等级为C40,抗渗等级P8,水泥采用P.O 42.5。设计士Om标高以下的混凝土外表面与地下水土接触部分表面采用环氧沥青涂料抹面防腐,干漆膜总厚度)300 }m,设计地面以下0.2  m至池顶用1:3水泥砂浆抹面。池壁内侧及池顶防腐采用聚氨酷沥青涂层,其中,组合池及MBR生反池涂层厚度)500 }m,出水池涂层厚度)300 Im。
    施工缝、后浇带的设计要求为:
    1)池壁水平施工缝采用通长厚3 mm、高300 mm钢板止水片,留缝距底板面)300 mm;当池壁有孔洞时,施工缝距孔洞边缘)300 mm。

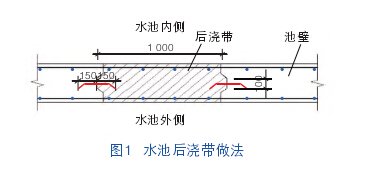

    2)设计底板采用膨胀加强带,宽2m;池顶及顶板设后浇带,宽1 m(图1)。浇筑混凝土采用补偿收缩混凝土,强度等级提高一级。


    根据水池池壁高度、后浇带的设计位置和要求,MBR生反池与组合池池壁分2次施工,分别在一3.5  m.   + 0.5  m处共设2条止水钢板水平施工缝,以后浇带为界分3段施工;出水池在一3.5  m处设1条止水钢板水平施工缝。

    水池主体结构施工完成并达到设计强度后,在抹面施工前,往池内注水进行满水试验。MBR生反池与组合池注水分4次进行,每个观察期为1 do
    第1次注水至一3.5 m处施工缝以上,液位高lm。检查底板、-3.5 m处施工缝均未见渗漏和外观表面潮湿情况。
    第2次注水至设计深度的1/3,液位高度约3m。检查液位高度3m以下均未见渗漏和外观表面潮湿情况。
    第3次注水为设计深度的2/3,液位高约7m。检查液位高 4m以下均未见渗漏和外观表面潮湿情况;液位高4-}-6 m范围内,在+0.5  m水平施工缝及其下方相邻的1排止水螺栓处均出现了多处慢渗和潮湿现象,以及在池壁设止水螺栓、穿墙套管位置,共出现3处慢渗和4处呈潮湿情况。液位高5^-7 m范围内,池壁出现2处较明显的竖向缝隙呈潮湿情况。
    第4次注水至设计水深,停止注水。经检查,除上述渗漏部位外,整个池壁均未出现其他渗漏点,但随着池内液位的升高,原来在+0.5  m水平施工缝下方相邻的1排止水螺栓位置多处慢渗的部位逐渐变为快渗。
    出水池未出现渗漏和外观表面潮湿情况。

    1)止水钢板焊接连接不合格,未连续完整交圈封闭;露出宽度、安装固定等不到位。两侧翘边仅按照设计图纸后浇带做法施工,未考虑规范要求,朝向迎水面安装。
    2)抢抓施工进度,在混凝土强度不足时凿毛、拆模等,触碰止水钢板导致松动。
    3)钢筋、模板工程施工时掉落的木屑、木块等杂物未清理干净,出现夹渣、烂根,以及二次支模时底部未封严而漏浆,出现蜂窝、麻面等,造成混凝土强度降低。
    4)受止水钢板的坡口和下料方式错误影响,骨料多集中于止水带一侧。
    5)存在漏振或未振实问题,因混凝土疏松而产生孔隙渗漏。

    根据设计要求,应合理选择和设置施工缝的类型、位置。常见施工缝止水带的设置形式有设止水钢板的平口缝、嵌槽缝(如凹槽缝、V形缝)以及阶梯状缝等断面形式,但不论采用何种类型的施工缝,在下一道工序施工前均应对缝表面进行凿毛,清除残渣、浮浆等并冲洗干净,确保无积水。尤其止水带采用止水钢板时,应居中牢固固定,接头须满焊。止水钢板两侧翘边应按规范要求安装朝向迎水面。混凝土浇筑前,水平施工缝表面均匀涂刷水泥基抗渗防水涂料。混凝土入模时倾落的自由高度不超过3m,否则应采用串筒、溜管等,防止混凝土产生离析。

    1)支模使用的对拉止水螺栓存在止水环的宽度不符合规范要求、止水环未满焊、部分未设止水环或未安装、混凝土振捣过程中被损坏等情况,出现渗水现象。
    2)工具式螺栓拆卸后,迎水面的塑料堵头未剔除,喇叭口未使用防水砂浆封堵或封堵不到位。
    3)施工人员擅自调整顶排对拉螺栓高度,在安装+ 0.5  m施工缝处的止水钢板时,将止水钢板直接落于对拉螺栓上,因此止水钢板底部与螺栓环片形成角状空隙(图2),加上邻近池壁施工缝顶口施工,存在混凝土振捣不到位或漏振情况,导致混凝土浇筑后止水环片周边混凝土密实强度减弱。

    4)过早拆模,造成止水螺栓松动。3.2.2防治措施
    选用合格的止水螺栓,止水环片宽度不小于40 mm X40 mm,使用前应检查止水环片的焊接质量。清理后的喇叭口应采用聚合物水泥砂浆封堵,必要时可再涂刷聚氨酷防水涂料3遍。

    水池工程池体渗漏水的成因多样,本文根据工程实际施工过程中出现的一些问题,结合渗漏成因分析和施工处理完成的效果,提出了一些渗漏防治的意见和建议。随着国家环保政策的不断完善,大型水池的投资建设与日俱增,希望本工程所总结的施工工艺能给同行提供借鉴。
